Rozpracovanost jednotlivých
EnVys elektráren
Prvonávrh umístění VTE v lokalitě
Na začátku procesu vzniká prvotní návrh umístění větrné elektrárny (VTE) v konkrétní lokalitě. Tento návrh slouží jako pracovní podklad pro ověření, zda je lokalita vůbec vhodná pro další přípravu projektu.
Bezprostředně po jeho zpracování je návrh:
- předán ornitologům k předběžnému posouzení,
- a zároveň jsou podány žádosti o ověření existence technických sítí v daném území.
Teprve v případě, že návrh vyhoví oběma těmto základním kritériím, může být předložen k dalším odborným posouzením a detailnějšímu prověřování.

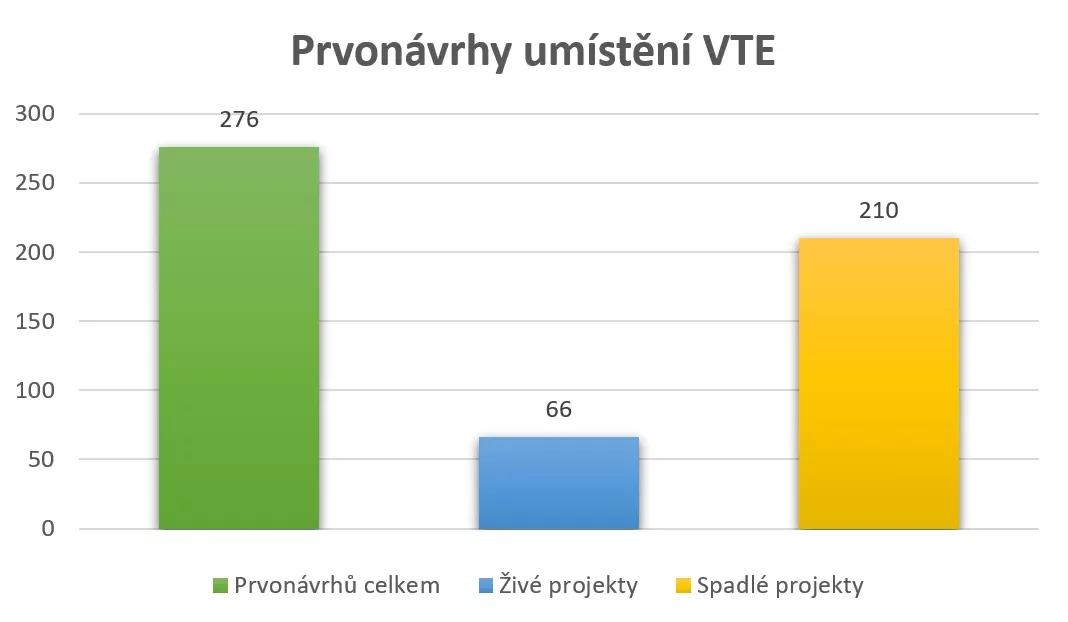

Celkem bylo vyhodnoceno přes 350 lokalit a z toho zkresleno 276 lokalit.
(k 3. 2. 2026)
Všechny zkreslené lokality byly zanalyzovány s dotčenými subjekty a správci inženýrských sítí v území, včetně ministerstev.
Celkem bylo podáno 255 žádostí k vyjádření ohledně existence sítí.
- Ministerstvo obrany
- Ministerstvo vnitra
- Úřad pro civilní letectví
- Řízení letového provozu
- Český hydrometeorologický ústav

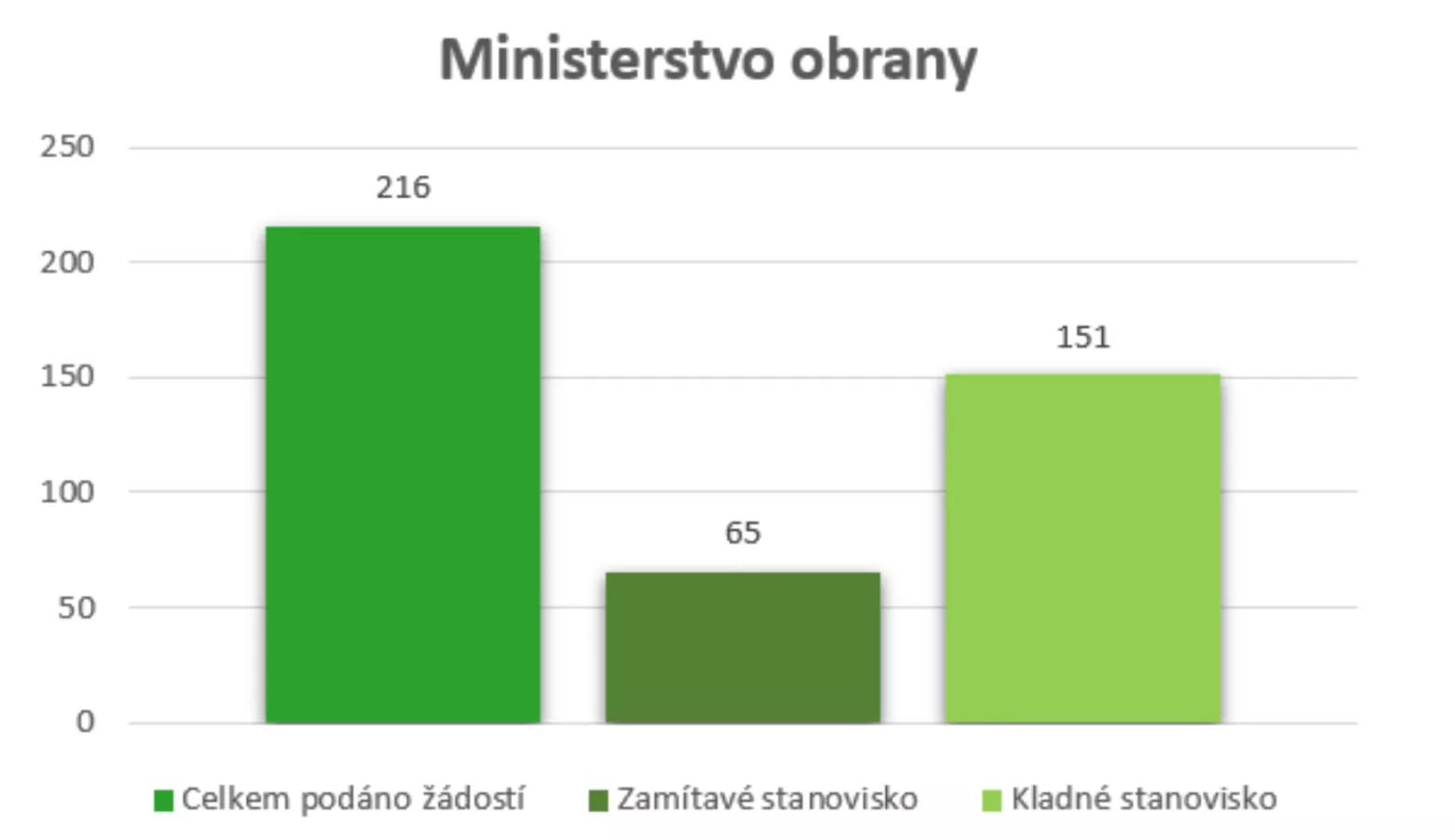

Ministerstvo obrany zamítlo přibližně 30 % (necelou 1/3) z veškerých lokalit.
Ke každé 1 větrné elektrárně se průměrně vyjadřuje 12–18 společností, institucí, úřadů a ministerstev.
Všechna vyjádření byla zaevidována, zařazena a vyhodnocena.
Tímto započaly posuny záměrů dle požadavků institucí, krajinářů, ochránců krajiny a dalších dotčených subjektů.

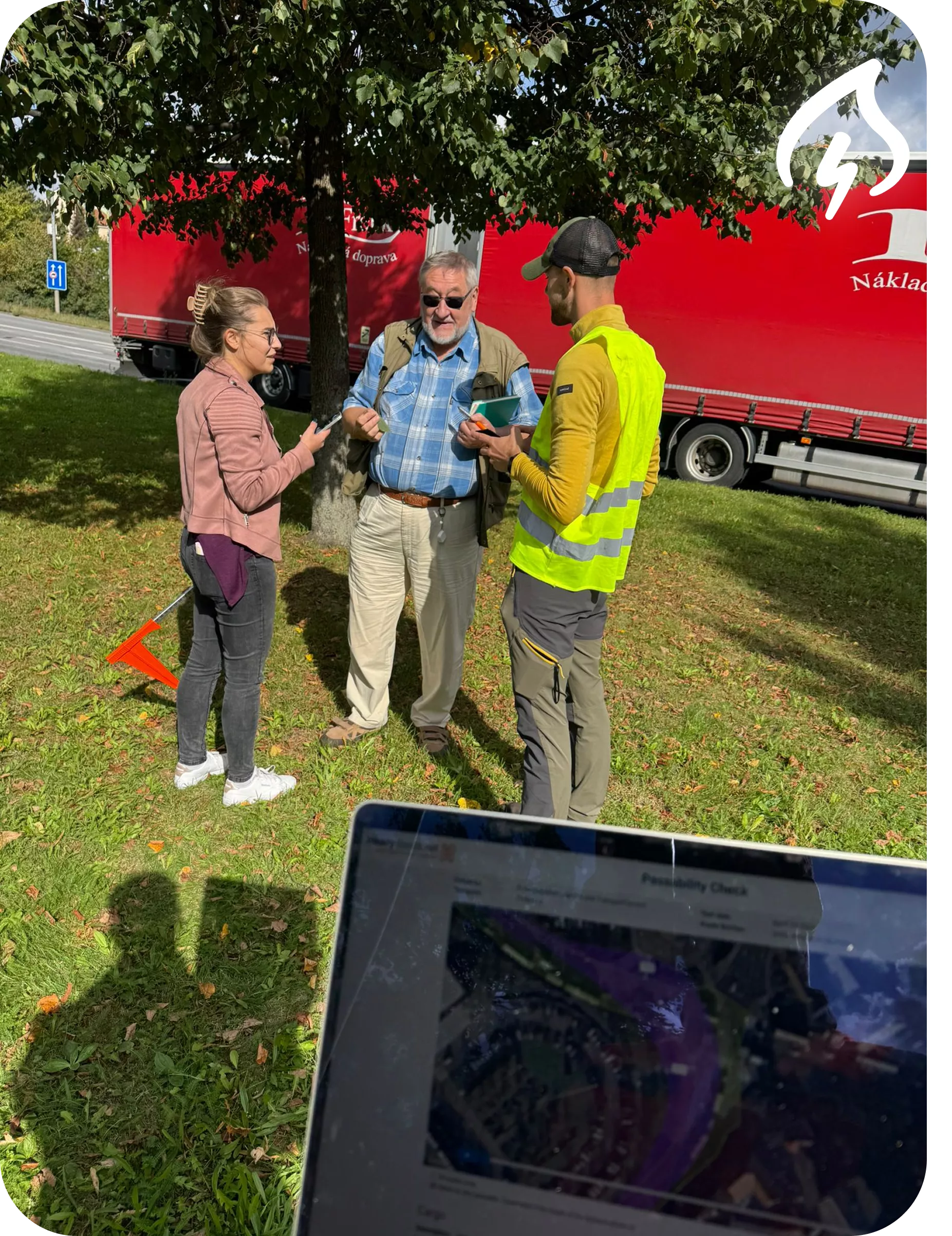

Předběžné ornitologické a chiropterologické průzkumy
Po vyhotovení prvonávrhu zadáváme ihned lokalitu k předběžnému posouzení ptactva, netopýrů a jiných letounů, a to tak abychom co nejdříve odstranili ze seznamu nevhodné lokality.
Na základě předběžného posouzení je doporučeno pro další monitoring přibližně 70 % z veškerých lokalit.

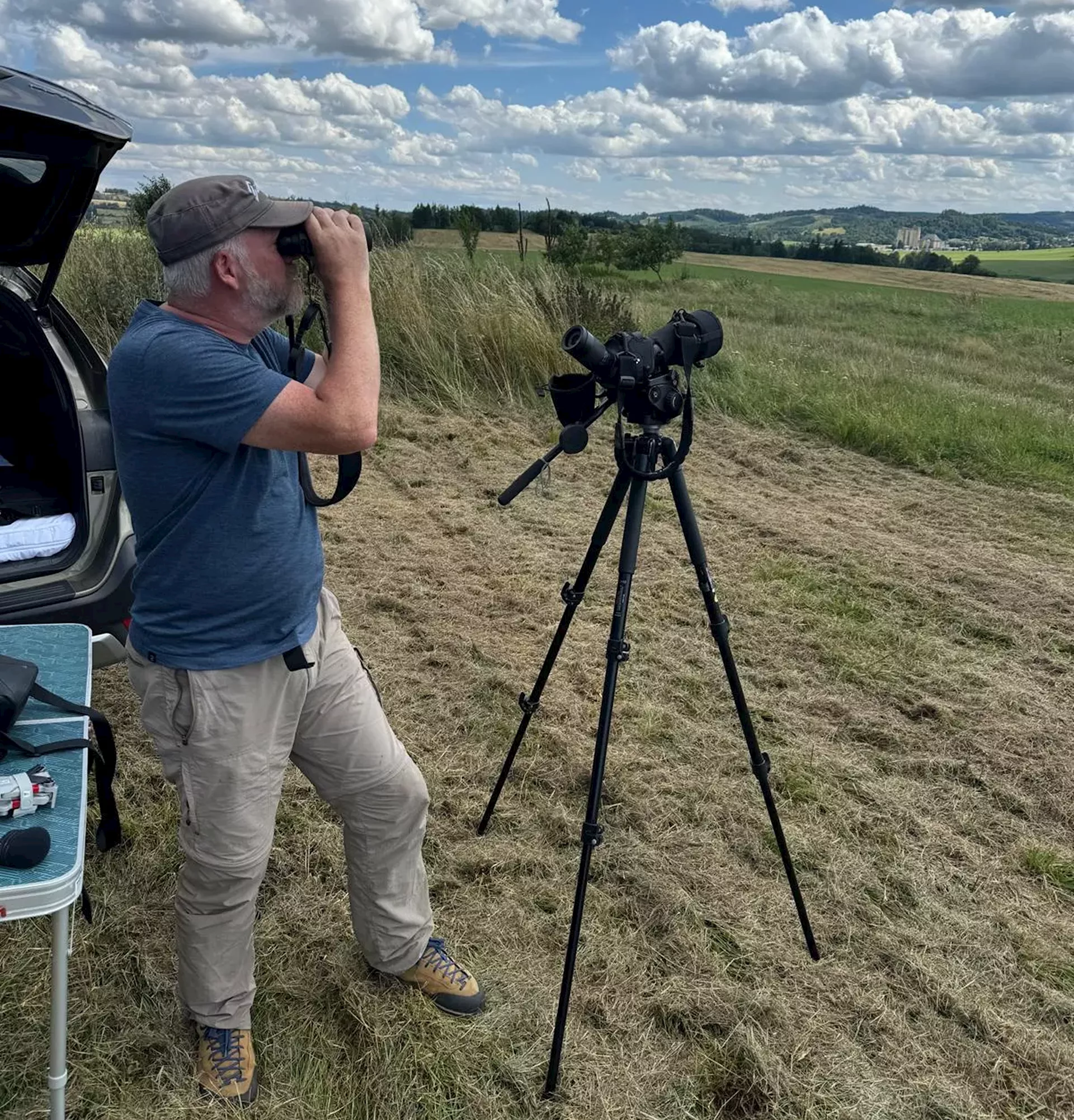

1. Roční ornitologický a chiropterologický průzkum
1. Roční ornitologický a chiropterologický průzkum
Vyhotovené celoroční ornitologické a chiropterologické průzkumy.
Lokalita A: leden 2026 (průzkum: 1/ 25 - 12/25)
Lokalita B: květen 2025 (průzkum: 5/24 - 5/25)
Lokalita C: srpen 2025 (průzkum: 5/24 - 5/25)
Lokalita G: říjen 2025 (průzkum: 5/24 - 4/25)
Lokalita H: prosinec 2025 (průzkum: 12/ 24 -11/25) - pouze ornitologický
Ornitologické a chiropterologické monitoringy aktuálně probíhají na 11 lokalitách:
Lokalita J
Ornitologie od: 06.03.2024
Chiropterologie od: 12.05.2025
Lokalita CH
Ornitologie od: 03.02.2025
Chiropterologie od: 03.02.2025
💡 Zobrazit všechny lokality
Lokalita E
Ornitologie od: 03.02.2025
Chiropterologie od: 03.02.2025
Lokalita P
Ornitologie od: 23.03.2025
Chiropterologie od: 23.03.2025
Lokalita K
Ornitologie od: 11.03.2025
Chiropterologie od: 11.03.2025
Lokalita O
Ornitologie od: 14.01.2025
Chiropterologie od: 12.05.2025
Lokalita R
Ornitologie od: 17.10.2025
Chiropterologie od: 01.04.2026
Lokalita F
Ornitologie od: 01.05.2025
Chiropterologie od: 01.05.2025
Lokalita N
Ornitologie od: 03.04.2025
Chiropterologie od: 23.06.2025
Lokalita I
Ornitologie od: 03.02.2025
Chiropterologie od: 03.02.2025
Lokalita L
Ornitologie od: 03.04.2025
Chiropterologie od: 23.06.2025

2. Měření větru a předběžné analýzy větrného potenciálu
Předběžná analýza větrnosti vychází z dostupných modelových dat a odborných výpočtů. Slouží k orientačnímu posouzení, zda má daná lokalita potenciál pro využití větrné energie.
Studie pracují s opatrným odhadem, aby nedocházelo k nadhodnocení výsledků.
Výsledky předběžné analýzy tak představují střízlivý odhad, který je jedním z prvních kroků v dalším rozvoji daného záměru.
Vyhotovené studie:
- Lokalita H: 17.12.2024
- Lokalita J: 20.12.2024
- Lokalita L: 07.01.2025
- Lokalita B: 18.08.2025
- Lokalita C: 02.10.2025
Probíhající studie:
Lokalita A: březen 2026
Lokalita E: duben 2026
Měření rychlosti větru

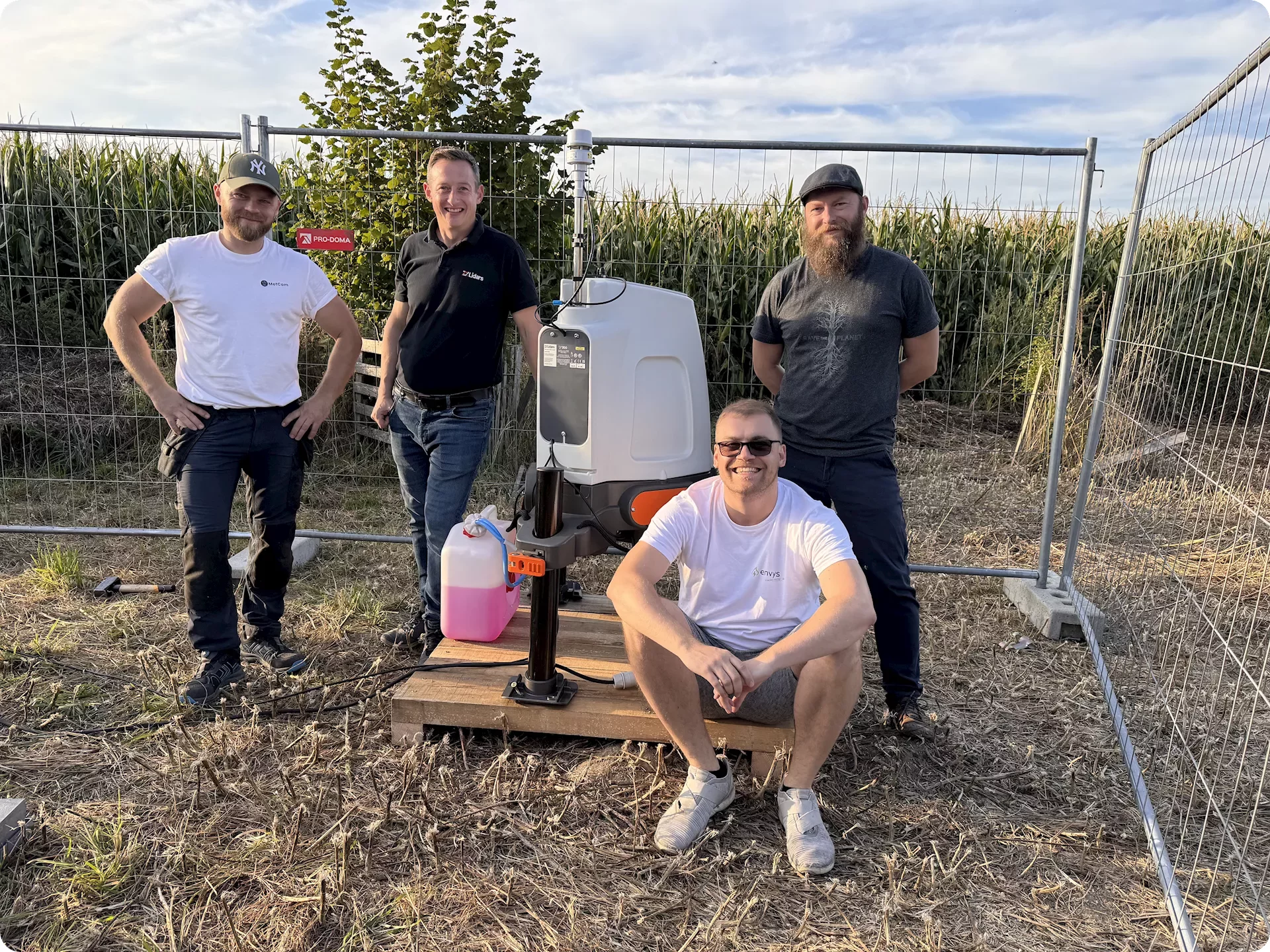

Pro přesné ověření větrných podmínek probíhá v lokalitách dlouhodobé měření pomocí laserové technologie LiDAR.
Měření trvá jeden rok a umožňuje získat skutečná data o rychlosti a směru větru v průběhu jednotlivých ročních období. Na základě těchto naměřených údajů lze objektivně vyhodnotit reálný potenciál lokality.
Obecně se ukazuje, že skutečná naměřená data bývají často příznivější než konzervativní odhady z předběžných studií.
Měření větru probíhá:
Lokalita H: od 09.09.2025
Lokalita O: od 09.09.2025
Lokalita P: od 08.09.2025
Lokalita K: od 08.09.2025
Na některých lokalitách nemusíme vítr měřit, protože můžeme použít data z jiných v blízkosti již umístěných elektráren, což EnVysu opět šetří finanční prostředky a urychluje výstavbu.
3. Hluková studie
Hotové studie:
Lokalita C: květen 2025
Lokalita J: červen 2025
Lokalita B: září 2025
Lokalita H: únor 2026
Probíhající studie:
Lokalita A: duben 2026
Lokalita E: květen 2026
Lokalita O: červen 2026

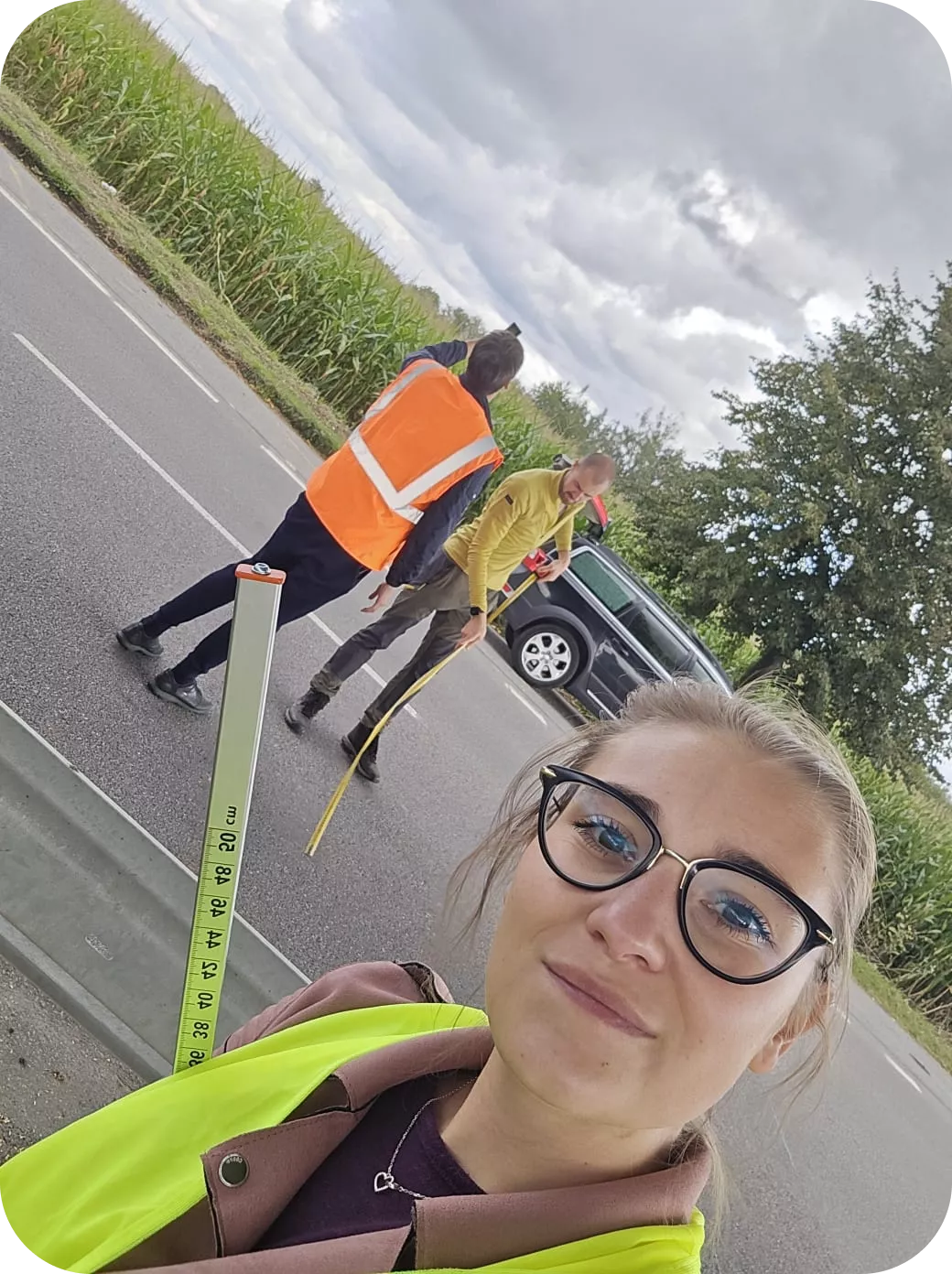

4. Oslovování vlastníků pozemků
Majitele pozemků jsme začali aktivně oslovovat začátkem srpna roku 2024.
Tato jednání jsou vstřícná a konstruktivní. EnVys si do zajištění všech studií pozemky pronajímá, přičemž při vydání stavebního povolení dojde k odkupu celého pozemku 3 ha pod elektrárnou.
💡
EnVys tedy bude vlastnit pozemky nejen tam, kde elektrárna bude stát, ale i ty pozemky nad kterými se budou točit lopatky.
Celý dotčený pozemek má cca 3 hektary, přičemž tím minimalizujeme rizika s dlouhodobým provozem zařízení na cizím pozemku. Zároveň se nezříkáme odpovědnosti za likvidaci elektrárny, za kterou zodpovídá vždy majitel pozemku.
5. Projektová dokumentace, jednopólová schémata
V rámci přípravy záměrů větrných elektráren zajišťujeme zpracování komplexní projektové dokumentace, což je proces, který po zadání konkrétní lokality projektantovi trvá přibližně dva měsíce.
Výsledná dokumentace zahrnuje klíčové technické a analytické podklady, jako je technická zpráva, topografické a katastrální situace, vymezení ochranných pásem a přesný seznam dotčených pozemků. Nedílnou a technicky zásadní součástí je pak jednopólové schéma, které definuje elektrické zapojení celého záměru.
Hotové:
Lokalita K: hotovo
Lokalita J: hotovo
Lokalita O: hotovo
Lokalita B: hotovo
Lokalita G: hotovo
Lokalita F: hotovo
Lokalita H: hotovo
Lokalita C: hotovo
Lokalita CH: hotovo
Rozpracované:
Lokalita L: rozpracováno
Lokalita D: rozpracováno
Lokalita E: rozpracováno
Lokalita P: rozpracováno
6. Komplexní posouzení krajinného rázu
Hotové studie:
Lokalita B: 24. 8. 2025
Lokalita C: 28. 4. 2025
Lokalita J: květen 2025
Lokality k brzkému zadání:
Lokalita A: březen 2026
Lokalita E: duben 2026
Lokalita H: duben 2026
Lokalita O: červen 2026
*vyhotovení této studie trvá přibližně jeden měsíc
7. Dopravní (příjezdová) studie
Při plánování výstavby větrných elektráren je určení trasy příjezdu a studie dopravní dostupnosti nezbytnou součástí, neboť představuje základní pilíř pro hladký průběh realizace.
Vzhledem k rozměrům a hmotnosti moderních komponent turbín, jako jsou listy rotorů nebo segmenty tubusů, je nezbytné provést detailní analýzu celé přepravní trasy. Tato analýza včas odhalí technická úskalí, čímž předchází vzniku nečekaných komplikací přímo během transportu.
Hotové studie:
Lokalita B
Lokalita C
Lokalita H
8. Studie stínového efektu (tzv. flicker efekt)
Studie stínového efektu hodnotí, zda a v jakém rozsahu může provoz větrné elektrárny způsobovat periodické střídání světla a stínu v okolní zástavbě, tzv. mihotání stínů.
Cílem studie je:
- ověřit možný dopad na obyvatele okolních objektů,
- posoudit četnost a délku trvání tohoto jevu,
- a navrhnout opatření k jeho omezení, pokud by byly překročeny doporučené limity.
Plán pro vyhotovování dalších studií:
Lokalita C: konec února 2026
Lokalita A: konec března 2026
Lokalita E: konec dubna 2026
Lokalita H: konec května 2026
Lokalita O: konec května 2026
Lokalita J: konec června 2026
9. Připojitelnost do distribuční sítě
Připojení do distribuční sítě je bráno jako úzké hrdlo mnoha záměrů. EnVys od počátku tvrdí, že připojení do distribuční soustavy nevnímáme jako problém, což se ukazuje jako pravdivé.
Problém distribuční soustavy není v tom, že by v kabelech nebylo „místo“. Problém je, že kapacita je rezervována například od roku 2008 dosud nerealizovanými záměry, přičemž jen ve FVE je nyní zarezervováno třikrát více, než kolik činí instalovaný výkon těchto zdrojů dle státní energetické koncepce.
V EnVysu jsou odborníci s desetiletými zkušenostmi, proto jsme věděli, že tento přístup je poněkud krátkozraký. Již před pěti lety se problém „mrtvých rezervací“ začal řešit a byly komunikovány postupy řešení tohoto problému, který vychází z Nařízení Evropského parlamentu a Rady (EU) 2019/943 (čl. 16 odst. 12), tj. principu „use it or lose it“.
Cena jen projektových dokumentací na každý 1 MW byla vyčíslena na 800 tisíc Kč, čímž není dotčen nárok na úhradu dalších nákladů provozovatelů distribučních soustav, přičemž poplatek za rezervaci dané kapacity propadl.
Připojení k síti totiž není krok číslo jedna při plánované realizaci elektráren. Nejdříve musíte zjistit, zda je elektrárnu možné postavit, a poté rezervujete kapacitu v síti – pokud ovšem nejste hazardér, což EnVys není. Tento zvláštní postup mnoha investorů lze přirovnat k situaci, kdy uvažujete o stavbě rodinného domu a první, co druhý den uděláte, je, že nakoupíte okna.
K začátku roku 2026 máme uzavřené smlouvy o uzavření budoucí smlouvy o připojení zařízení k distribuční soustavě pro tři lokality. O další připojení zdrojů do distribuční sítě ČEZ Distribuce a EG.D máme zažádáno, nebo jednáme o akvizici již rezervovaných kapacit od subjektů, které rády své kapacity přenechají, aby nemusely za své neuvážené kroky platit astronomické částky.
Do českého práva byla výše zmíněná směrnice implementována zákonem č. 223/2025 Sb. Pokud žadatel neuskuteční projekt do 15 měsíců od účinnosti novely, smlouva automaticky zaniká. V současné době je 76,7 % rezervované kapacity čistě spekulativní.
Výhodou EnVys, a.s., jakožto komunitní energetiky je, že s ohledem na veřejný zájem by v případném souběhu žádostí měl EnVys dostat přednost před soukromým developerem.
Rezervaci kapacity sítě zajišťujeme postupně s realizací a postupem daných záměrů. Důvodem je platba nevratné výše kauce a zároveň již praktikované uplatňování nákladů po žadatelích, kteří své záměry nezrealizovali. V případě zániku rezervace výkonu může být požadováno až 100 % výše celkových nákladů (max 50 mil. Kč).
V základním rozpočtu dané komunitní elektrárny (270 mil. Kč) máme alokovanou částku na připojení do vzdálenosti 10 km.
10. Projednání záměru výstavby s veřejností
V červnu 2025 jsme zahájili intenzivní přípravu prvního projednání záměru výstavby větrných elektráren s veřejností, včetně plánování průběhu setkání, přípravy podkladů a nastavení způsobu zapojení veřejnosti. Společnost EnVys spolupracuje s nezávislými participativními a facilitačními společnostmi, které zajišťují nestranný průběh.
Jen od poloviny roku 2025 proběhlo veřejné projednání v šesti lokalitách.
Lokalita A
22. 7. 2025 (1.), 8. 8. 2025 (2.)
Lokalita B
14. 8. 2025 (1.), 4. 9. 2025 (2.)
💡 Zobrazit více
Lokalita C
24. 9. 2025 (1.), 16. 10. 2025 (2.)
Lokalita D
14. 10. 2025 (1.), 16. 11. 2025 (2.)
Lokalita E
5. 11. 2025 (1.), 27. 11. 2025 (2.)
Lokalita F
2. 12. 2025 (1.), 15. 1. 2026 (2.)
11. Termín vyhotovení dokumentace EIA
Nedílnou součástí dokumentace EIA jsou odborné dílčí studie, které jsou již zpracované nebo pár měsíců před dokončením.
• Ornitologie a chiropterologie
• Měření rychlosti větru
• Hlukové studie
• Projektová dokumentace
• Krajinný ráz
• Dopravní studie
• Studie stínového efektu
Biologické hodnocení a Natura 2000
V rámci EIA posuzujeme vlivy na zdraví obyvatel a přírodu. Navrhované záměry umisťujeme mimo území soustavy NATURA 2000 a minimalizujeme zábor zemědělské půdy.
Ornitologické průzkumy a měření větru vyžadují minimální dobu trvání 1 rok!
Předpokládaný měsíc vyhotovení kompletní EIA studie:
3/2026 – Lok. B, J, O
4/2026 – Lok. C
5/2026 – Lok. A
6/2026 – Lok. E
7/2026 – Lok. H
Závěr
Jak je z dokumentu patrné, EnVys komunitní energetika má rozjednáno a pracuje paralelně na několika záměrech najednou. Šíře dokládá připravenost realizovat 8–10 větrných elektráren ročně, což koresponduje s deklarovaným cílem postavit na území ČR 30–50 větrných elektráren.
EnVys jakožto konzervativní partner v tuto chvíli prodává výkon jen jedné elektrárny. Znamená to, že i kdybychom ze všech přísně vybíraných záměrů realizovali jen jednu jedinou elektrárnu, EnVys dostojí všem závazkům vůči svým zákazníkům.
EnVys komunitní energetika postupuje maximálně konzervativně, neříkáme ani neslibujeme nesplnitelné.
Zatímco se zákony o komunitní energetice teprve dotvářejí, my jsme začali pracovat ještě před implementací RED II a RED III. Díky tomu máme minimálně 3 roky náskok, zajištěné kapacity největších institucí a odborných autorit v ČR a hotovou organizační strukturu. Spoluvlastní nás obce ze 7 krajů, máme pozemky, připojení a jsme pár týdnů od odevzdání prvních EIA.
